北京某重点电力隧道工程再传节点捷报。由太易德电气参建的单孔双层暗挖隧道,采用分层台阶法这一针对性工法,成功攻克城市复杂环境下的双层暗挖难题。目前,隧道下层初期支护已顺利完成合拢对接,防水层铺设及二衬结构施工的准备工作正分段跟进,主体结构施工全面迈入新阶段。
本项目隧道断面为单孔双层结构,上下层同时开挖极易相互干扰、引发地层失稳。为此,项目团队采用分层台阶法,将双层隧道拆分为上、下两个阶梯式作业区域,严格遵循“上层先行、下层延后”的施工逻辑,确保上下层掌子面始终保持不小于15米的安全距离。该工法将开挖、支护、防水等工序分层落地,在有效减少上下层施工交叉干扰的同时,配合竖井内必要的临时支撑体系,既保证了结构受力稳定,又避免了大规模临时支撑对空间的过度占用,实现了复杂工况下的安全高效施工。

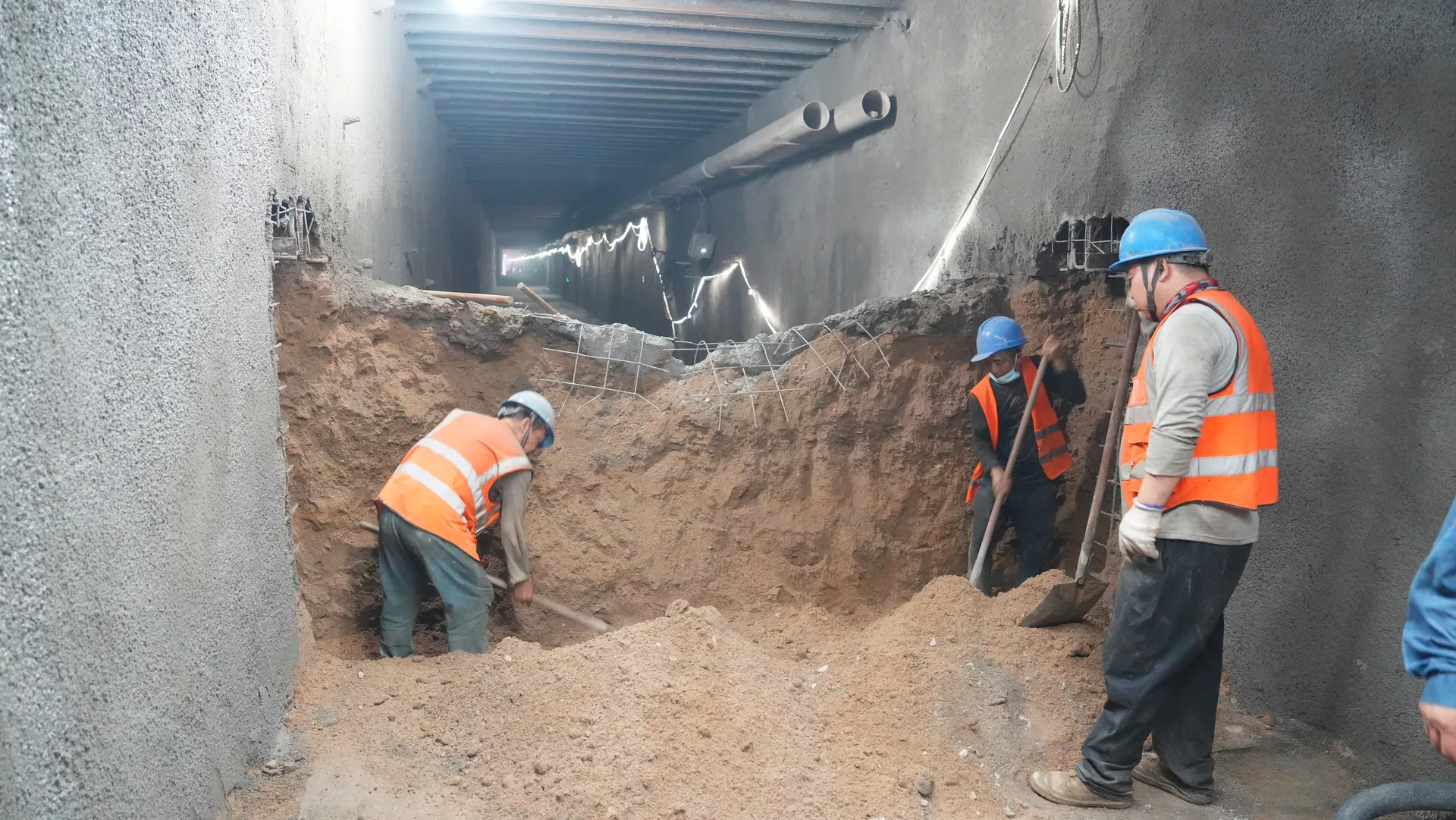

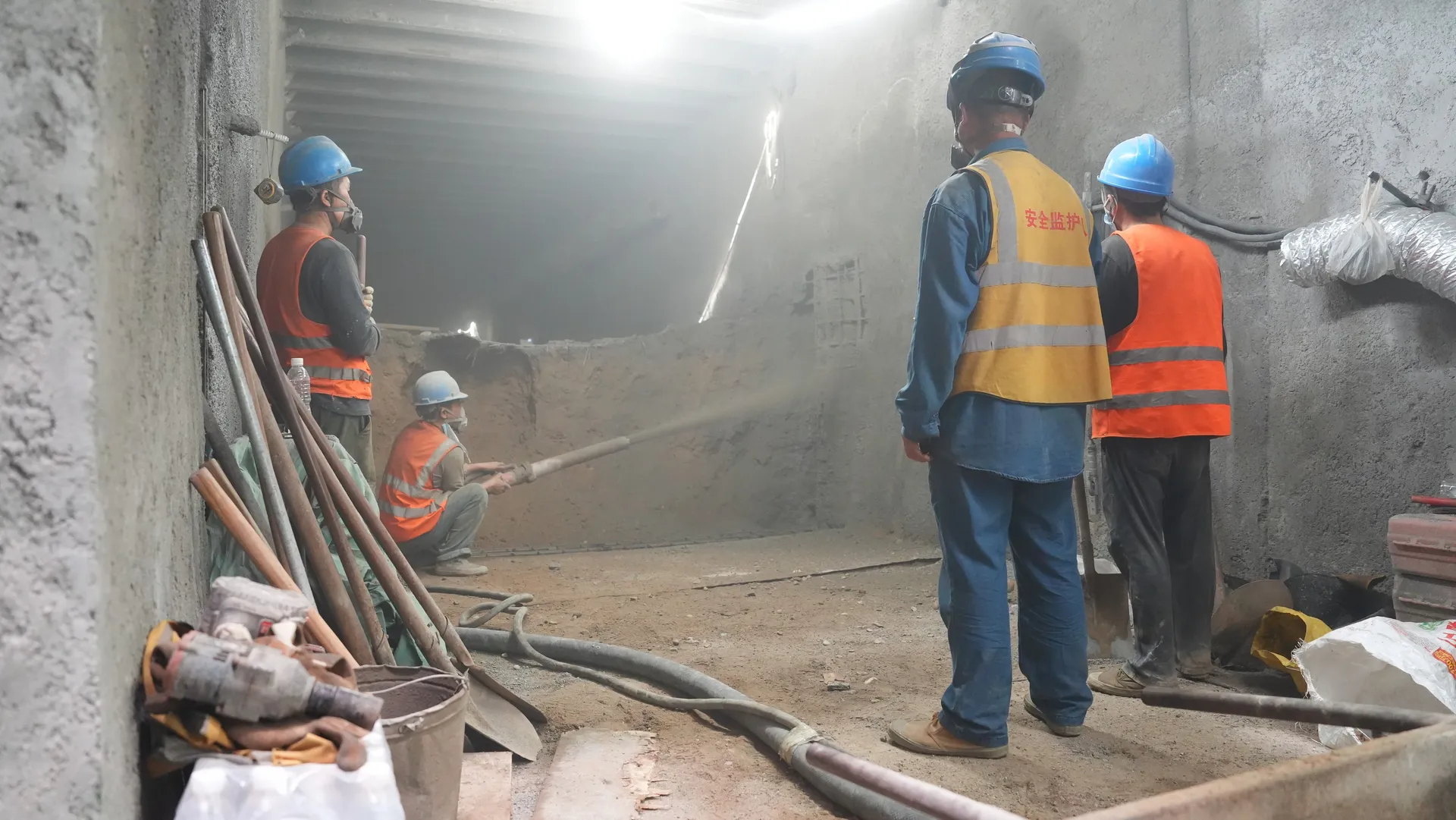

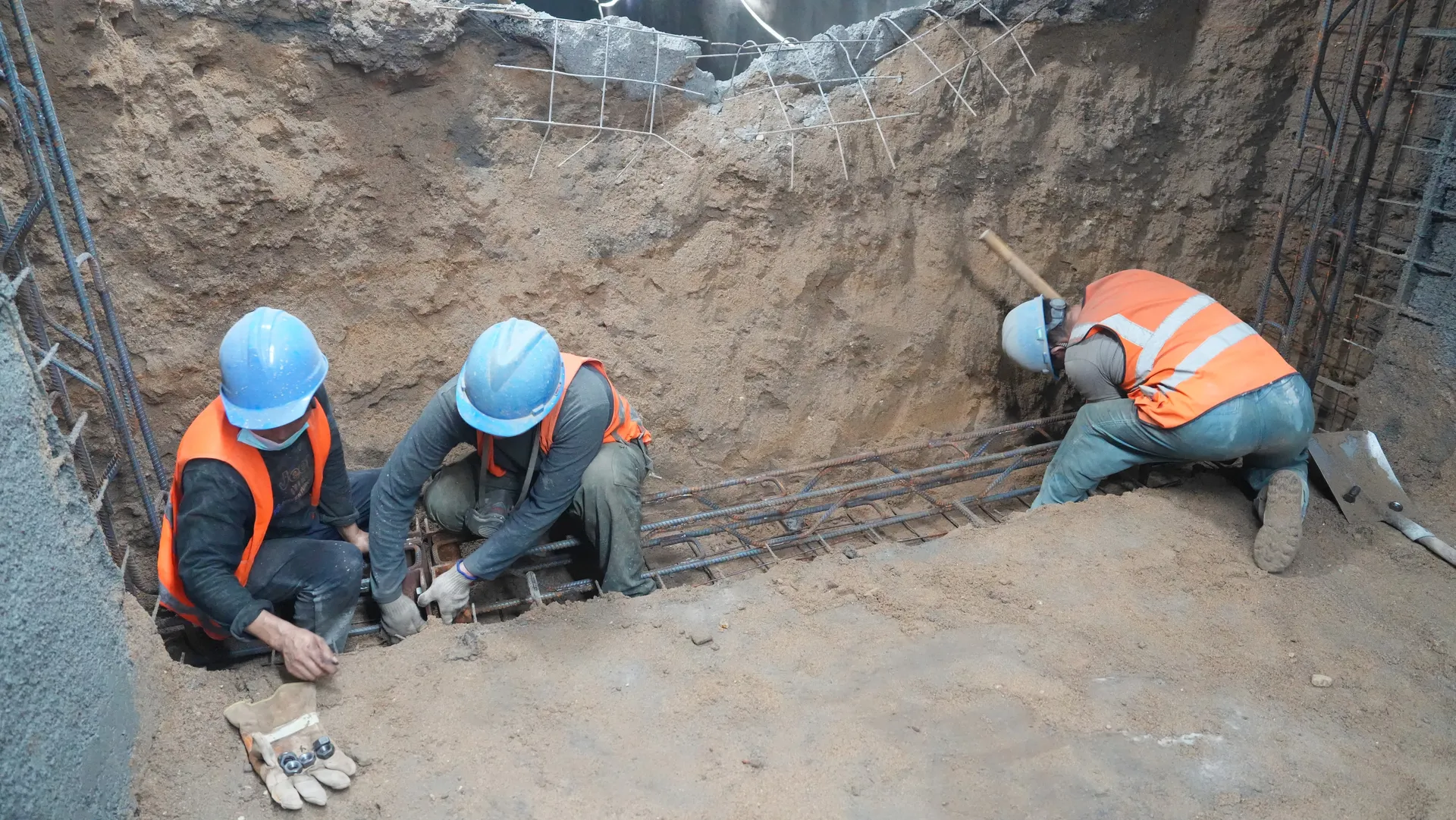

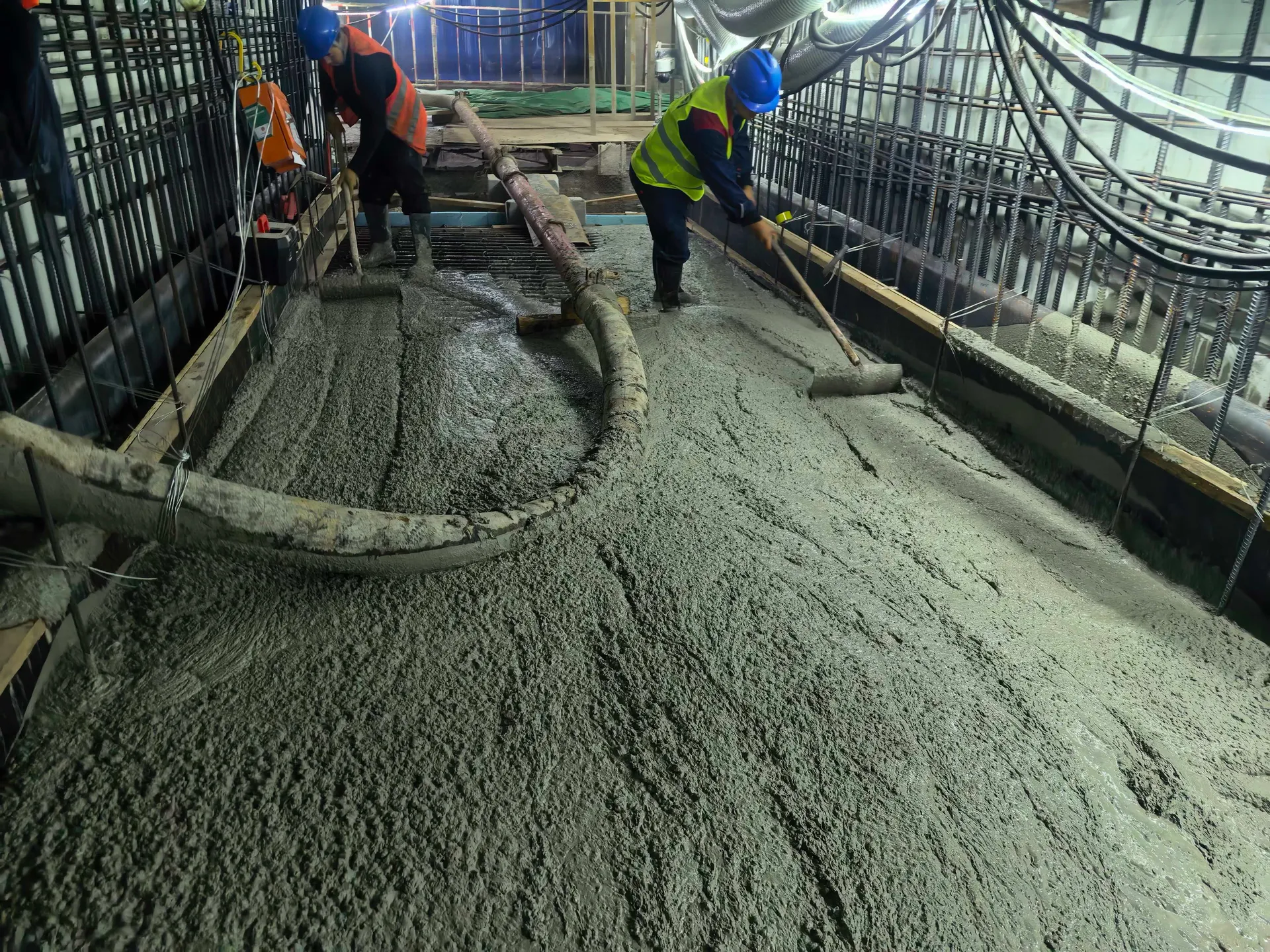

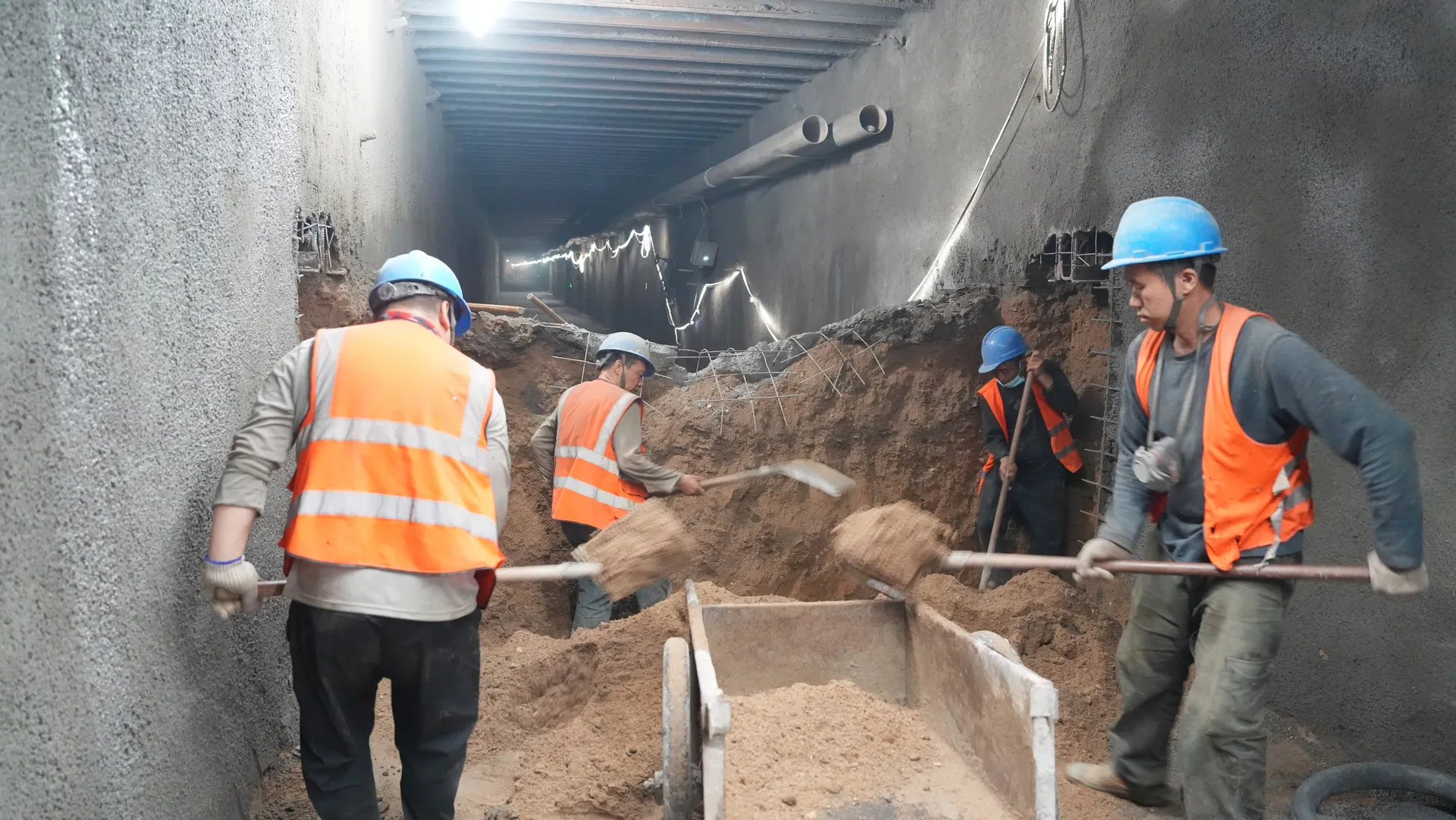

依托这套成熟的台阶法工艺,现场分段掘进顺利完成下层初衬的合拢。后续,待全线防水工序通过严格核验后,再分段实施二衬混凝土浇筑,此举能有效保障双层结构的整体性,减少后期开裂、渗水风险,确保“结构自防水+外包卷材”多重设防效果落到实处。

本隧道紧邻运营地铁,沿线穿插多条城市管线,且覆土松散、稳定性差。台阶法通过分段、小步距开挖,有效控制了单次土体扰动规模;结合全天候第三方变形监测与洞内实时气体检测,项目团队实时把控地层及环境变化,最大限度保护了周边道路、地铁及居民建筑。洞内分层分区作业同时分流了人员设备,简化了有限空间内的通风及应急管理,使多道工序得以穿插并行,整体建设节奏更为紧凑。


目前,施工现场同步落实地层预加固、雷达探测及全流程质量核验。现阶段依托台阶法施工方案,下层初衬合拢与防水层施工两项核心作业有序落地。太易德电气将持续以精细化现场管控把控结构施工品质,稳步推进整条地下电力廊道成型,为区域电力输送网络升级夯实可靠基础。
