太易德电气TAIYIDE ELECTRIC
北京中医药大学附属护国寺中医医院本部配电室改造项目封面图
变配电工程

北京中医药大学附属护国寺中医医院本部配电室改造项目

北京市西城区2023年完工

Overview

项目描述

本项目为医院配电室改造工程,采用包工包料模式,总工期 100 日历天,需完成原有老旧电力设施拆除,新建 2 台 1000kVA 配电室及配套高低压设备、自动化监控、安防消防系统,同步完成电缆敷设、土建施工、系统调试及第三方检测验收,工程质量达到合格标准。

Highlights

技术亮点

  • 搭建电力自动化与环境监控系统,实现配电智能运维;
  • 采用干式变压器与专项消防方案,适配医院特殊供电安全要求;
  • 制定分时段施工方案,最大限度降低改造对医院诊疗供电的影响;
  • 全流程第三方检测,严格符合电力行业国标与地方规范。

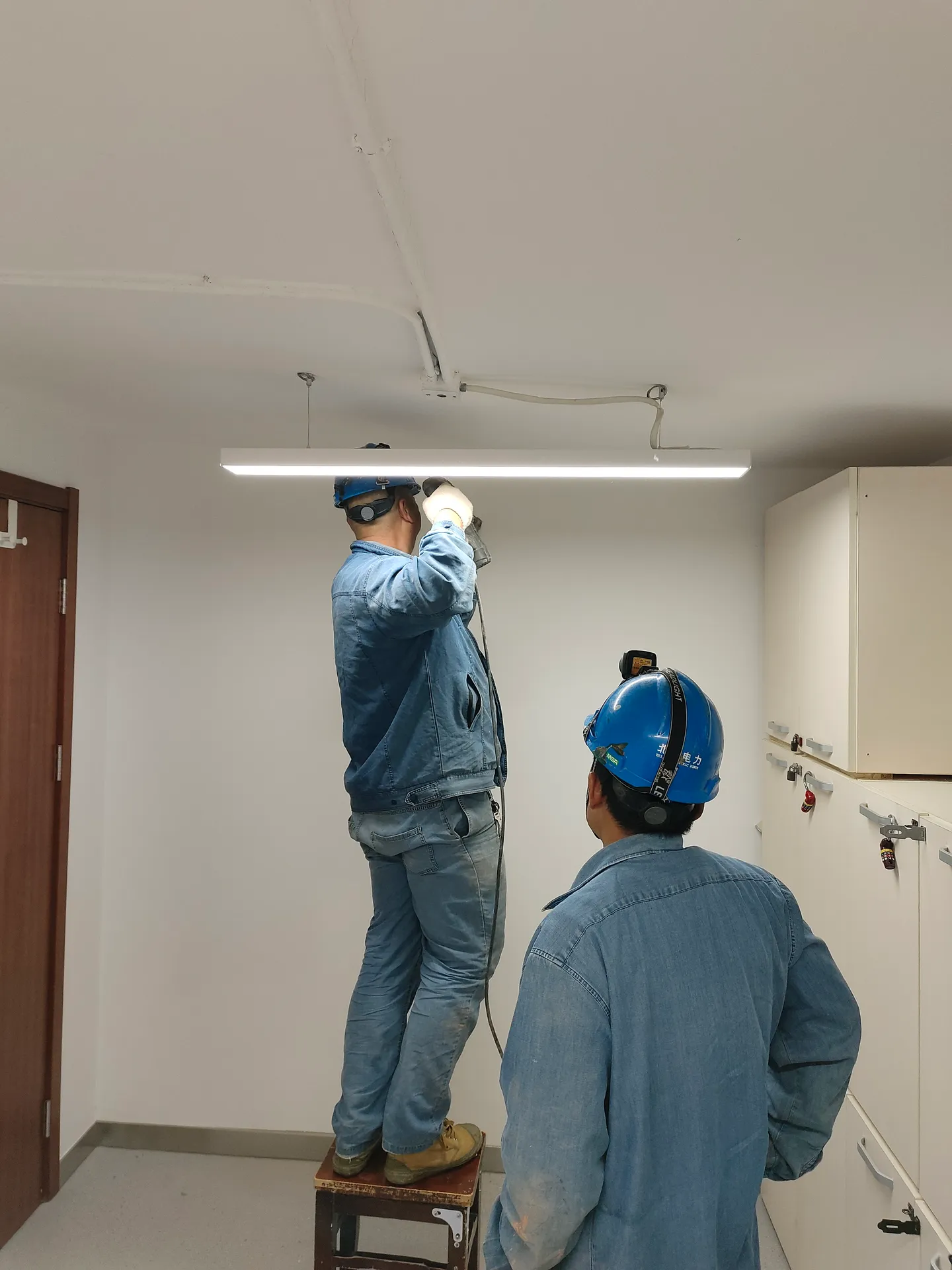

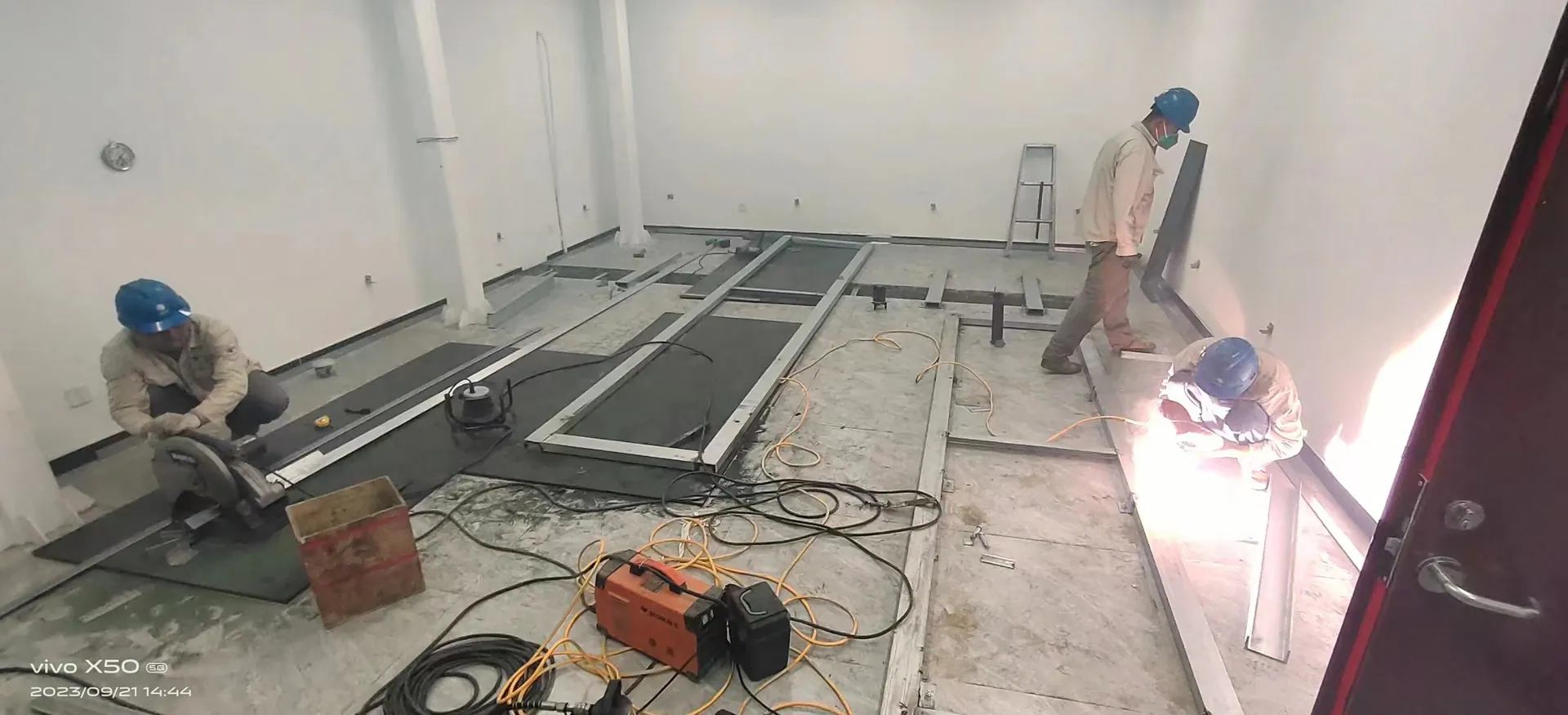

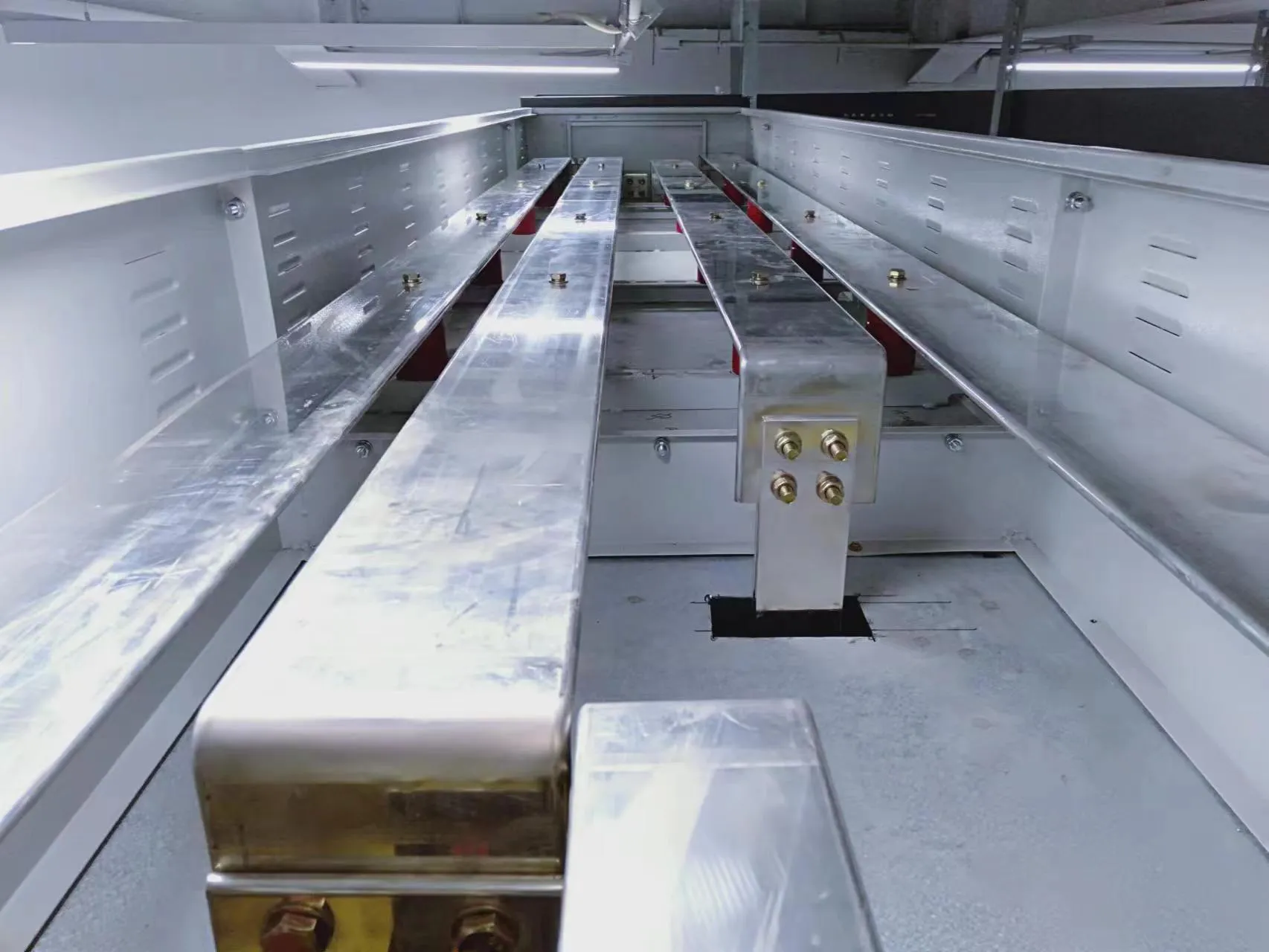

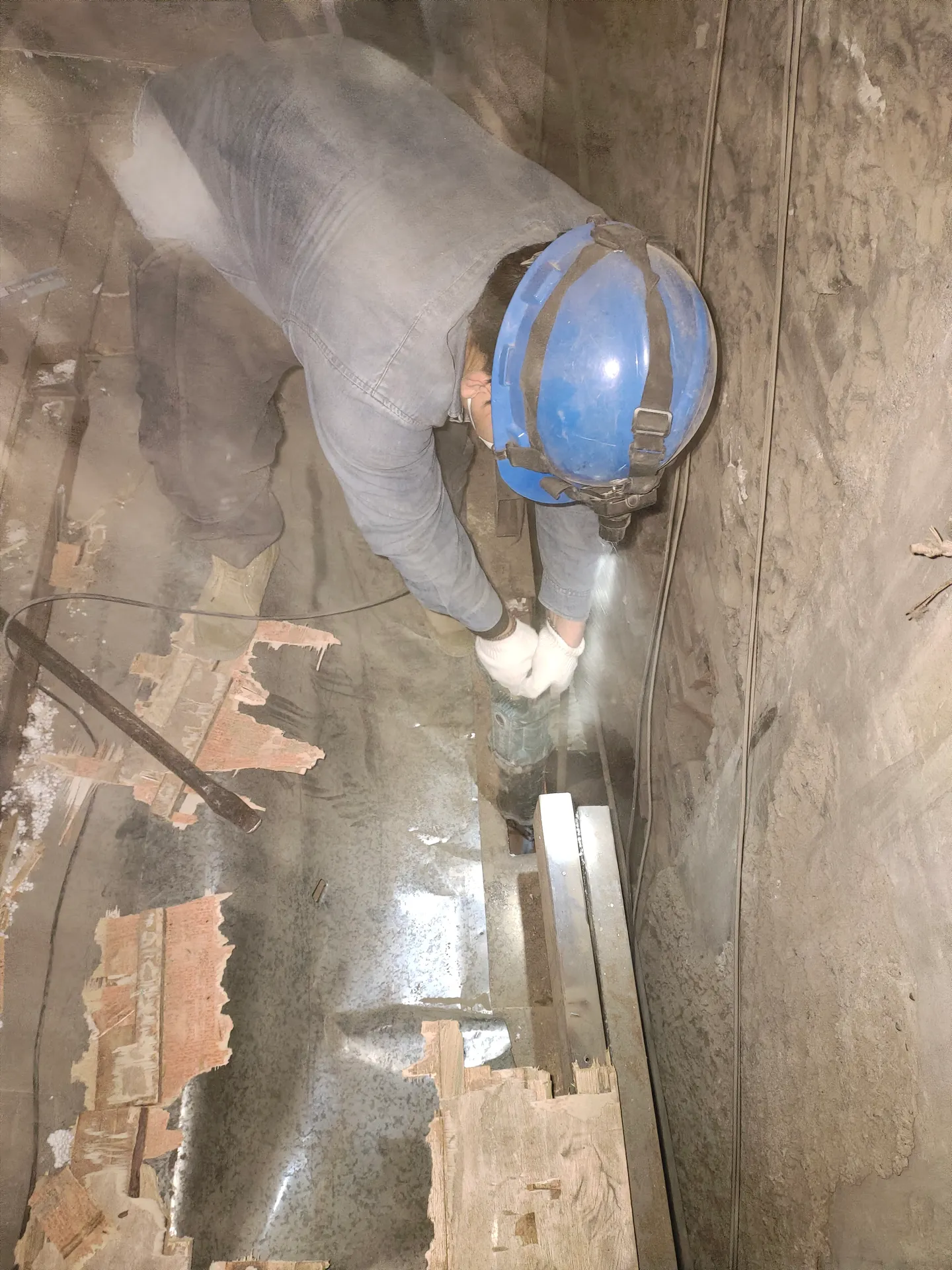

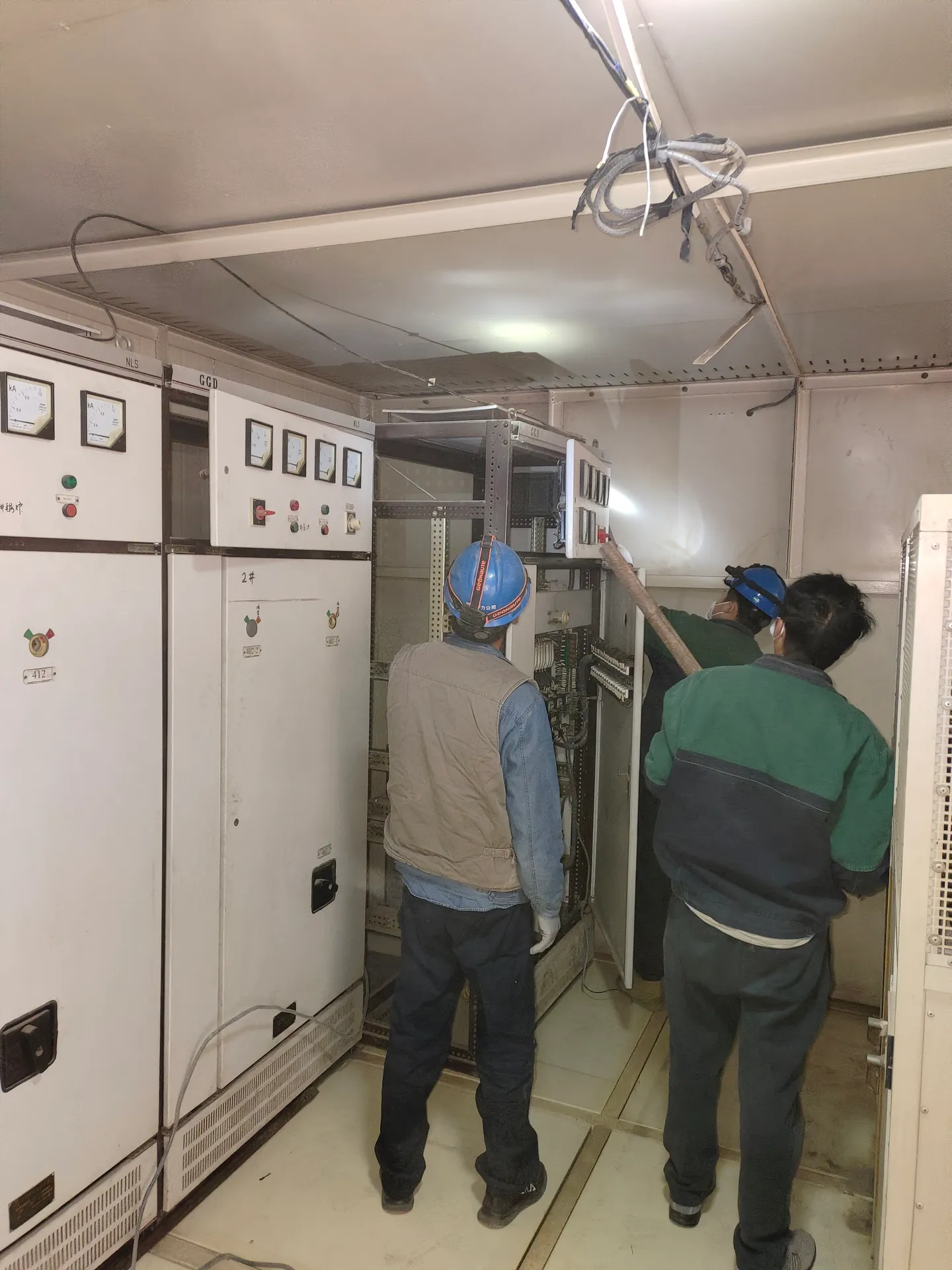

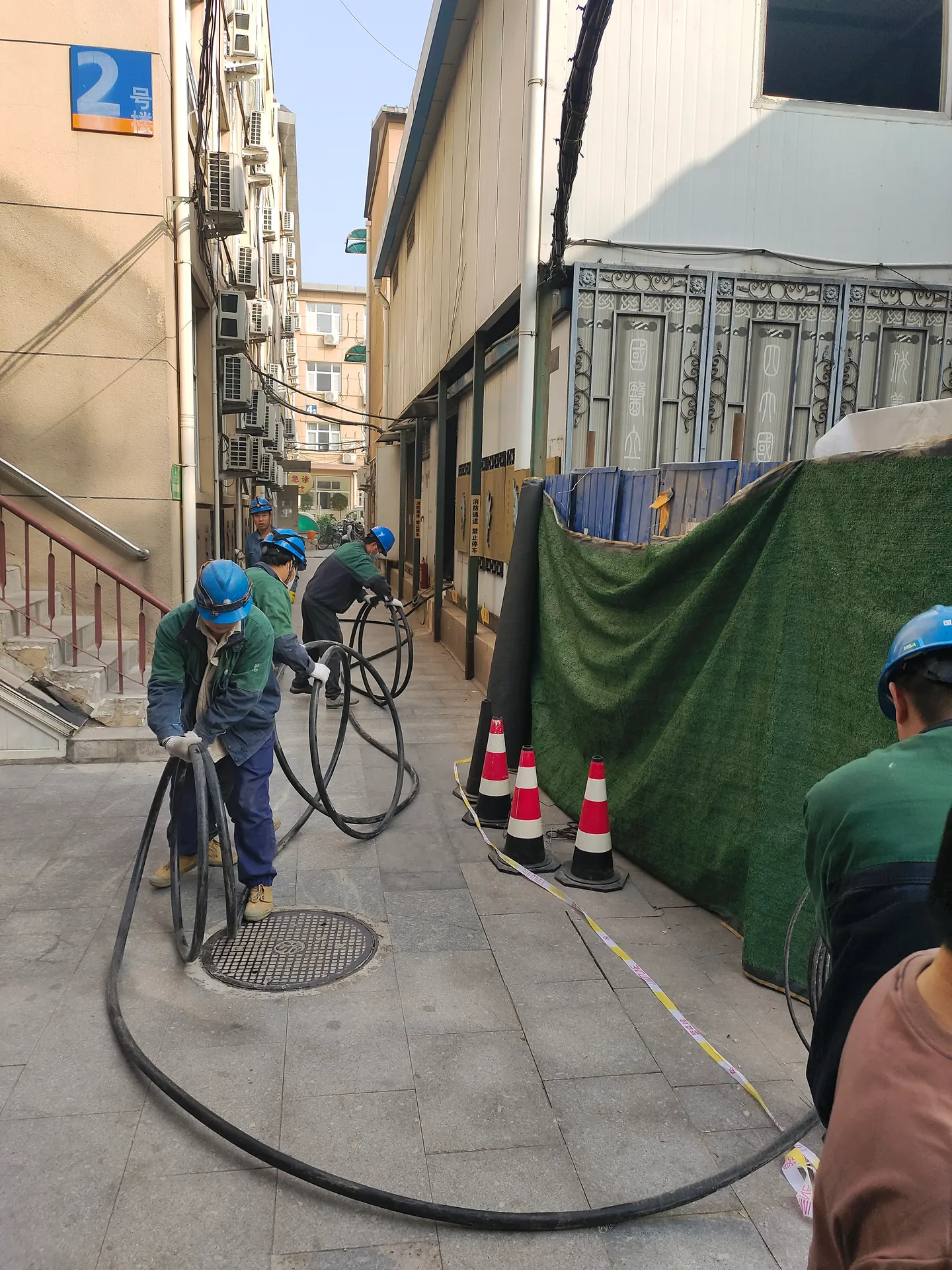

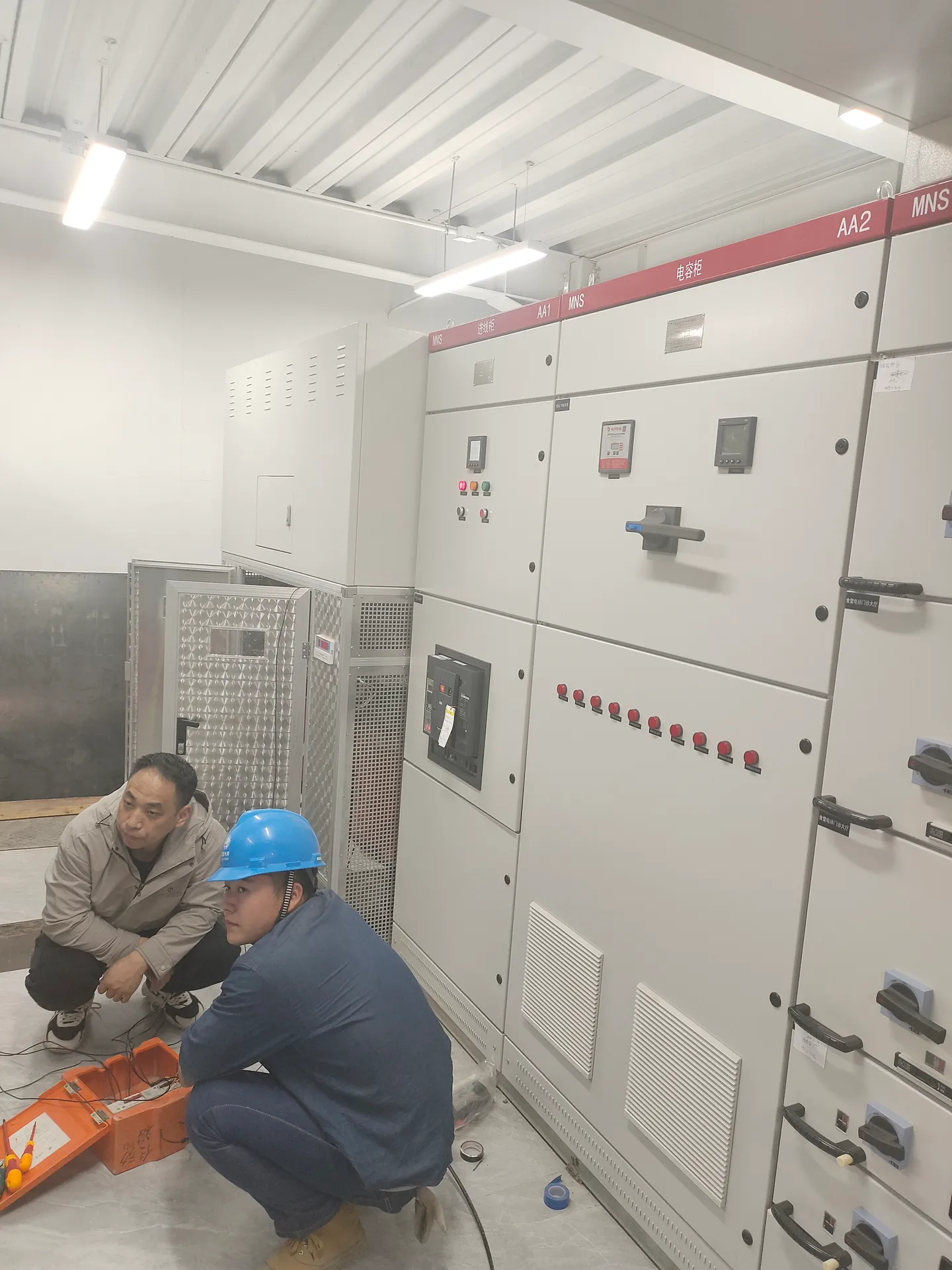

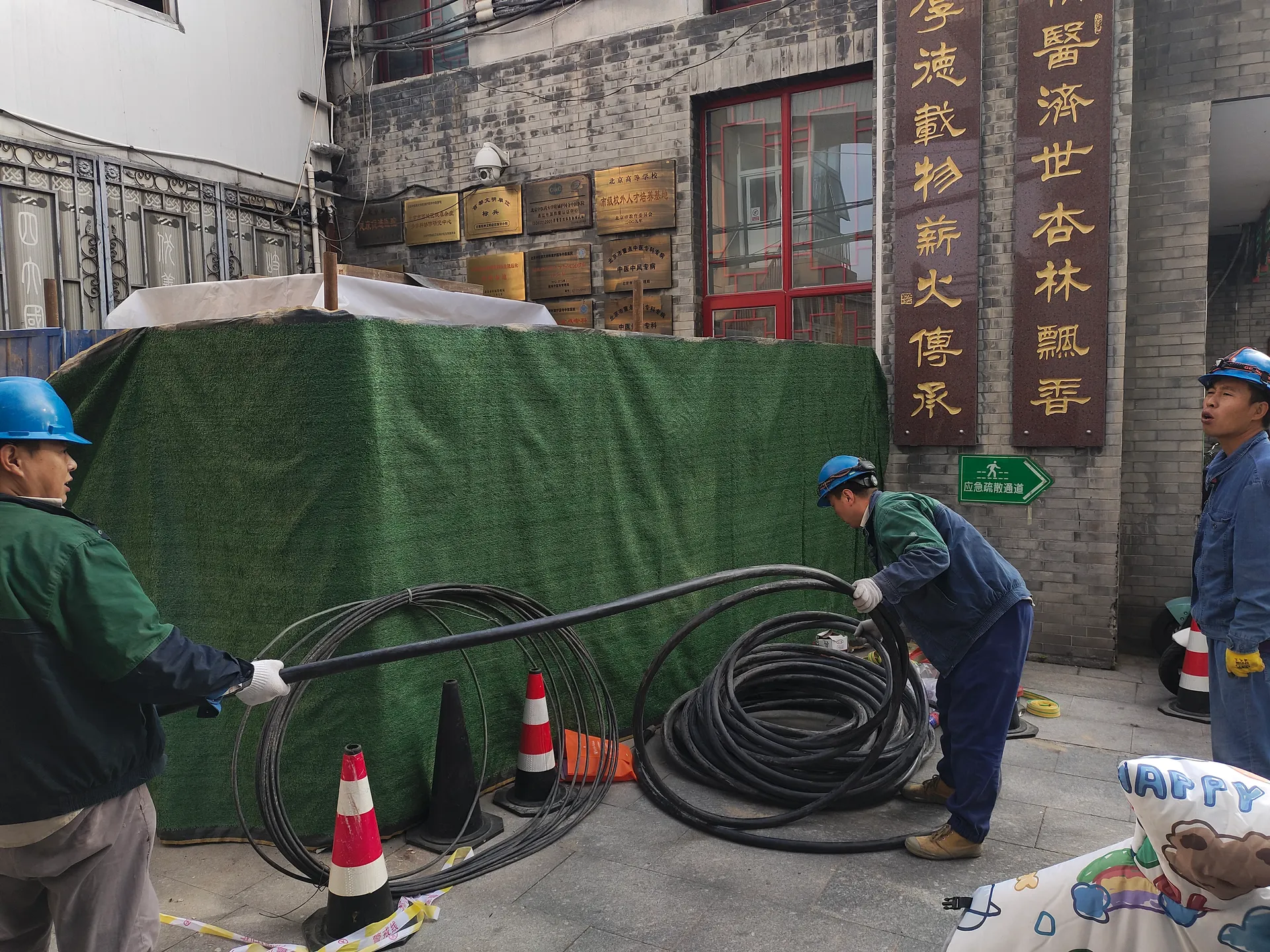

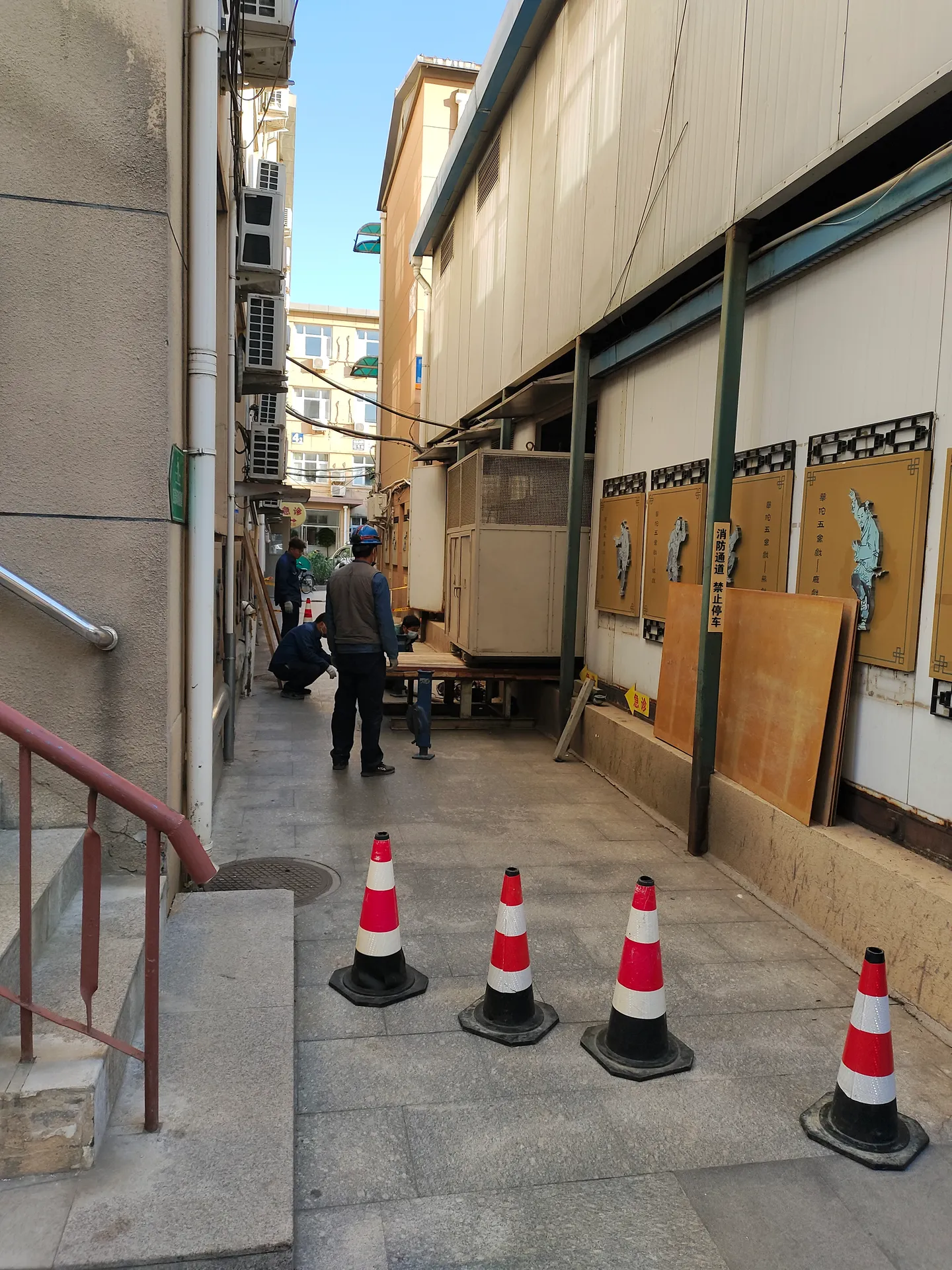

项目图片

Related Cases

同类项目

合作 / 抢修响应

为工程建设与运行保障,提供专业可靠的电力服务支持。

围绕输变电工程、变电站运维与应急抢修等场景,建立清晰沟通、快速响应和规范交付机制。

快速响应

7×24小时抢修响应,突发故障快速对接。

专业勘查

根据现场情况制定施工、运维或抢修方案。

规范施工

围绕变电站、配电室、电缆及新能源工程标准化交付。

长期保障

支持运维巡检、设备管理和后续服务。
